В Металлострое отремонтировали крупнейшую котельную Колпинского района

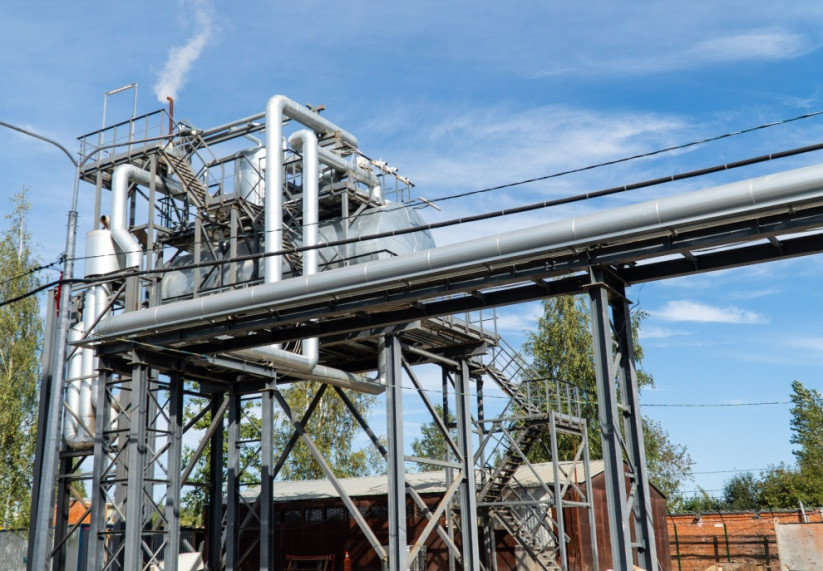

В Металлострое завершена реконструкция котельной на улице Богайчука. Управились за два года.

В ходе работ установленная мощность котельной увеличена с 33,72 до 59,34 Гкал/ч. «Установка нового оборудования повысила КПД (коэффициент полезного действия) источника с 86% до 94%. За счет отказа от использования мазута в качестве резервного топлива исключены выбросы вредных веществ в атмосферу», — отметили в пресс-службе администрации города.
Обновленная котельная обеспечит теплоснабжение 55 зданий, в том числе семь детских и учебных учреждений.
Проектом была предусмотрена реконструкция объекта с переводом устаревшей паровой тепломеханической схемы на современную водогрейную. Реализация стартовала в 2023 году и проводилась в две очереди.
В рамках первого этапа специалисты возвели новый котельный зал с тремя водогрейными котлами, а также установили новые узлы и агрегаты повышенной производительности. Кроме того, был построен главный распределительный щит, а также подведены газопровод и система поддержания давления.
В ходе реализации второго этапа проекта в 2024 году были смонтированы два новых котла, бак резервного топлива и дымовая труба. Сейчас продолжается реконструкция прилегающих коммуникаций.
Там прокладывают 15 км временной тепловой сети. Кроме того, ведется проектирование для 7,9 км новых теплопроводов. Все работы на объекте специалисты собираются завершить в 2029 году.
В Колпинском районе до конца 2025 года энергетики АО «ТЭК СПб» заменят еще 10,7 км теплосетей. За год в Петербурге будут модернизированы около 280 км сетей.
Кстати…
В Петербурге с 25 сентября стартует отопительный сезон. «В период периодического протапливания осуществляется постепенный запуск системы теплоснабжения, когда источники тепла включаются поэтапно на низких параметрах», — сообщили в пресс-службе администрации города и добавили, что такой подход позволит управляющим компаниям в плановом режиме подготовить дома к регулярному отоплению.
